Rénovation intérieure

Temps de séchage d’un joint de carrelage : 24 h, 48 h, 72 h selon l’usage

Lucas Bertrand 9 min de lecture
temps de sechage joint carrelage 24-48 h sur terrasse carrelée

Pour un joint de carrelage classique, comptez en général 24 à 48 heures avant une remise en service normale. Il est parfois possible de circuler avec précaution plus tôt avec certains produits à prise rapide, mais nettoyer à grande eau, remettre une douche en route ou exposer une terrasse à la pluie demande davantage de vigilance. Le bon délai dépend surtout du type de joint, de l’humidité, de la température et de l’épaisseur appliquée.

Le délai à retenir avant de marcher, nettoyer ou utiliser la pièce

Le temps de séchage d’un joint de carrelage ne se résume pas à l’heure indiquée sur un sac de mortier. Il faut distinguer trois étapes : le joint qui commence à tirer, le joint sec en surface, puis le séchage à cœur. C’est cette dernière phase qui donne au joint sa résistance mécanique, sa tenue à l’eau et sa durabilité.

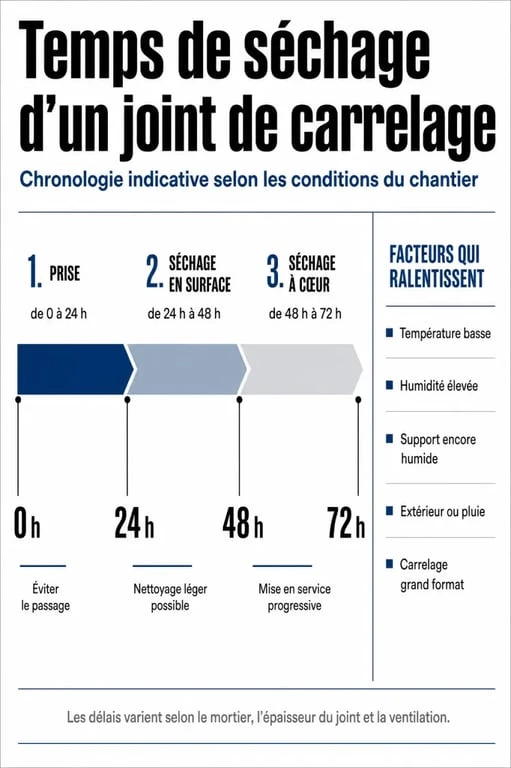

Infographie sur le temps de sechage joint carrelage avec délais de 24 h, 48 h et 72 h
Infographie sur le temps de sechage joint carrelage avec délais de 24 h, 48 h et 72 h

Dans une pièce intérieure correctement ventilée, à température modérée, un délai de 24 heures est souvent le minimum avant de circuler normalement. Pour un usage plus exigeant, comme une salle de bain, une douche à l’italienne ou un sol très sollicité, viser 48 heures reste plus sûr. En extérieur, ou si l’air est humide, le délai peut facilement monter à 72 heures.

Action prévue Délai prudent Point de vigilance
Retirer le voile ou la laitance légère Après le début de prise, selon le produit Éviter de creuser le joint avec une éponge trop mouillée
Marcher avec précaution 24 heures en moyenne Pas de talons, pas de charges lourdes, pas de frottements répétés
Nettoyer plus franchement 48 heures minimum Attendre plus longtemps si le joint reste foncé ou tendre
Utiliser une douche ou exposer à l’eau 48 à 72 heures Respecter impérativement la notice du fabricant
Remise en service intense 3 jours à 1 semaine Utile pour une terrasse, un local fréquenté ou un nettoyage appuyé

Pourquoi le type de joint change vraiment le temps de séchage

Joint ciment classique : le délai le plus courant

Le joint ciment classique, aussi appelé mortier de jointoiement, est le plus fréquent dans l’habitat. Il convient à beaucoup de sols et de murs, avec des largeurs variables selon les carreaux. Pour un joint fin de 2 à 6 mm, le séchage est généralement plus régulier qu’avec un joint large de 4 à 15 mm, voire jusqu’à 20 mm sur certains produits. Plus le volume de matière est important, plus l’humidité met du temps à s’évacuer.

LIRE AUSSI  Couleur joint carrelage : le bon choix entre ton sur ton, contraste et entretien

Avec ce type de joint, retenez une base simple : 24 heures avant une circulation légère, 48 heures avant un nettoyage appuyé. Si le support était encore humide, si la colle à carrelage n’avait pas assez tiré ou si la pièce est froide, mieux vaut prolonger l’attente. Un séchage trop court laisse souvent une surface correcte en apparence, mais fragile en profondeur.

Joint hydrofuge et joint époxy : plus techniques, pas forcément instantanés

Un joint hydrofuge ou hydrophobe limite la pénétration de l’eau, ce qui est utile en salle de bain, cuisine, buanderie ou terrasse couverte. Certains produits ajoutent des propriétés anti-moisissures, anti-efflorescences ou un faible retrait au séchage. Cela améliore la résistance dans le temps, mais ne dispense pas d’un délai de prise correct.

Le joint époxy fonctionne différemment : il durcit par réaction chimique, avec une excellente résistance à l’eau, à l’abrasion et parfois aux nettoyants acides. Il est très pertinent dans les douches, sur un plan de travail, dans des locaux humides ou dans des zones très sollicitées. En revanche, il demande une application rigoureuse et un nettoyage rapide du voile, souvent dans une fenêtre de travail courte, parfois autour de 10 minutes selon les produits. Sa remise en service peut être plus rapide ou plus performante, mais la notice reste la référence.

Prise rapide : pratique, mais à choisir pour le bon usage

Les joints à prise rapide peuvent permettre une remise en service accélérée, parfois en 2 à 4 heures pour certaines étapes. Ils sont utiles quand une pièce doit être récupérée vite, par exemple des toilettes, une entrée ou un petit local. Attention toutefois : prise rapide ne veut pas dire insensible aux erreurs. Si le support est froid, si l’humidité est forte ou si le dosage en eau est excessif, le résultat peut rester fragile.

Avant d’acheter, vérifiez la compatibilité avec la largeur de joint, le type de carrelage, l’usage intérieur ou extérieur et l’exposition à l’eau. Un produit très rapide mais mal adapté sera moins durable qu’un mortier plus classique correctement séché. Le bon produit ne compense pas un support mal préparé.

Température, humidité, support : les facteurs qui rallongent le séchage

Les délais annoncés sont généralement valables dans des conditions de chantier normales. En dessous de 10°C, la prise ralentit nettement. Autour de 15°C, il faut rester prudent, surtout si l’air est humide. Entre 15°C et 25°C, le séchage est souvent plus prévisible. Au-delà de 30°C, le joint peut sécher trop vite en surface, sans gagner correctement en résistance à cœur.

L’humidité est l’autre grand facteur. Une pièce mal ventilée, une dalle encore humide ou une colle à carrelage non sèche gardent de l’eau sous les carreaux. Cette humidité résiduelle ralentit le jointoiement et peut favoriser des traces blanches, appelées efflorescences, ou une laitance persistante. Dans ce cas, l’aspect en surface peut sembler trompeur, alors que la matière n’a pas terminé sa prise.

LIRE AUSSI  Mur en briquette : parement décoratif ou maçonnerie, le choix qui change l’usage

Pensez aussi au format des carreaux. De grands carreaux laissent moins de surface de joint par mètre carré, mais ils peuvent emprisonner davantage d’humidité si la colle n’a pas assez séché. Avant de faire les joints après la pose du carrelage, attendez généralement au moins 24 heures, parfois 48 heures pour des carreaux grand format, un support peu absorbant ou une pose en conditions fraîches.

Sur un chantier, observez tout ce qui entoure le joint. Une fenêtre entrouverte qui crée un courant d’air chaud, une porte donnant sur une pièce humide, une dalle froide au ras du sol ou un rayon de soleil qui frappe toujours la même zone peuvent produire des vitesses de séchage différentes sur quelques mètres carrés. C’est souvent là que naissent les nuances de teinte, les retraits irréguliers et les joints plus friables en bordure.

Extérieur, pluie, salle de bain : les situations où il faut attendre plus

Joint extérieur et pluie : le risque de délavage

Un joint frais exposé à la pluie peut être délavé, creusé ou taché. Le risque est maximal dans les premières heures : entre 0 et 6 heures, une averse peut emporter une partie du liant en surface. Entre 6 et 24 heures, le joint peut sembler tenir, mais rester vulnérable aux ruissellements et aux flaques. Après 24 heures, il résiste mieux, sans être forcément prêt pour une pluie forte ou stagnante.

Pour une terrasse, vérifiez la météo avant de jointoyer et prévoyez une protection qui ne touche pas les joints : bâche surélevée, circulation d’air, pente dégagée. Une bâche plaquée contre le sol peut piéger l’humidité et ralentir le séchage au lieu de protéger correctement. Le but est de protéger sans enfermer l’eau.

Salle de bain et douche : l’eau attendra

Dans une salle de bain, le joint n’est pas seulement esthétique : il participe à la protection des interstices contre l’eau et les salissures. Même avec un joint hydrofuge ou époxy, évitez de remettre une douche en service trop tôt. Attendre 48 à 72 heures limite les risques de porosité, de traces, de moisissures précoces ou de joints qui s’éclaircissent par endroits.

Pour une douche à l’italienne, soyez encore plus rigoureux : pente, évacuation, ventilation et qualité du support comptent autant que le délai. Si la pièce reste humide en permanence, augmentez le temps d’attente et aérez sans provoquer de séchage brutal. Le séchage doit rester progressif pour éviter un joint trop fragile en surface.

Plancher chauffant : reprise progressive

Sur un plancher chauffant, la chaleur ne doit pas servir à “forcer” le séchage. Une montée trop rapide peut créer des tensions, accentuer le retrait ou fragiliser les interfaces entre colle, carreau et joint. Coupez ou réduisez le chauffage pendant la pose selon les recommandations du système, puis reprenez progressivement après un séchage suffisant. Pour une remise en chauffe complète, on raisonne plutôt en jours qu’en heures.

LIRE AUSSI  Vitrifier le carrelage : oui sur un support poreux, non sur un carrelage émaillé

Le bon réflexe consiste à laisser le support se stabiliser avant de réchauffer la pièce. Si le plancher chauffe trop tôt, le joint peut sembler sec en surface et rester encore jeune à cœur, ce qui augmente le risque de défauts visibles plus tard.

Reconnaître un joint assez sec et éviter les erreurs irréversibles

Un joint sec en surface devient plus clair, plus mat et ne marque plus facilement au toucher. Mais ce repère n’est pas suffisant : un joint peut paraître propre en surface tout en restant tendre en profondeur. Testez discrètement dans un angle peu visible : si l’ongle marque le joint, si de la matière se détache ou si l’éponge le creuse, il faut attendre.

  • Ne lavez pas trop tôt, une éponge gorgée d’eau peut creuser les joints et créer des variations de couleur.
  • Ne circulez pas avec des charges lourdes avant 48 heures, surtout sur un sol fraîchement posé.
  • Ne chauffez pas brutalement pour gagner du temps, cela peut sécher la surface trop vite.
  • Ne bâchez pas hermétiquement un sol encore humide, sauf protection ponctuelle bien ventilée.
  • Ne négligez pas la notice fabricant, notamment pour les produits à prise rapide, époxy ou hydrofuges.

Si le joint a été abîmé par la pluie ou par un nettoyage trop agressif, tout n’est pas forcément perdu. Grattez uniquement les parties friables, aspirez les résidus, laissez sécher le support, puis rebouchez avec un mortier compatible. En revanche, si le joint se désagrège sur une grande profondeur ou sonne creux autour des carreaux, il peut être nécessaire de déjointer plus largement avant de reprendre proprement.

La règle la plus fiable reste simple : mieux vaut attendre quelques heures de plus que devoir refaire un jointoiement complet. Un délai de 24 à 48 heures couvre la plupart des situations courantes, mais l’extérieur, l’humidité, les grands formats, la douche et les produits techniques justifient souvent une marge supplémentaire.
